在食品加工生产线项目中,设备采购成本通常占总投资的40%-60%。很多项目方前期把精力放在单台设备报价上,对整线匹配性、工艺适配性和后期服务保障关注不够,结果采购价低了,运行成本和停机损失却大幅增加。
以下6个问题,建议在签约前逐条确认。
一、供应商是否理解你的产品工艺
不同物料的加工特性差异很大。芒果浆和番茄酱,粘度可以相差3-5倍,纤维含量、酸度、热敏性也完全不同,直接影响杀菌温度曲线、换热器选型和CIP清洗参数。如果供应商没做过你方物料的工艺测试,直接套用其他项目参数,后期可能出现色泽偏移、口感不稳定、杀菌效率下降,甚至产品不合格率上升。
签约前确认:能否提供针对你方物料的工艺测试报告或同类物料的实际运行数据。

二、前后段设备产能是否匹配
整线产能不是各段铭牌产能在数值上对齐就行,要考虑物料在不同工段的流量变化和缓冲罐容量。前段大于后段,物料长时间停留影响品质;后段大于前段,设备频繁空转启停,增加能耗和磨损。果蔬加工线中原料批次间品质波动,会进一步放大这种不匹配。
签约前确认:整线方案中各工段设计产能是否有物料衡算依据,缓冲能力是否经过校核。

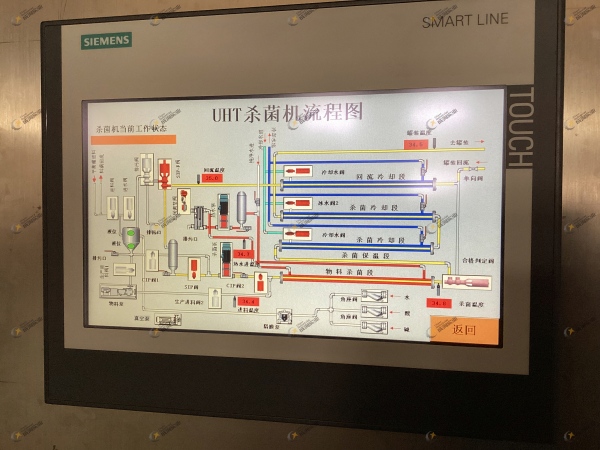

三、杀菌、灌装、清洗和管路是否整体设计
这四个子系统强耦合:杀菌机流量波动影响无菌灌装稳定性,CIP管路设计不当产生清洗死角导致微生物超标,管径和泵型需根据物料粘度计算。部分项目将不同工段分包给不同供应商,后期法兰不匹配、控制信号不通、清洗时序冲突频出。整体设计不是设备同厂,而是工艺流程、控制系统和管路布局在方案阶段统一规划。
签约前确认:方案是否包含完整的P&ID(管道仪表流程图)和控制逻辑说明。

四、报价范围是否清晰
部分报价只覆盖设备本体,管路连接、电气柜、PLC编程、现场调试等作为增项另计。比价时要求所有供应商按统一清单格式提交,逐项列明包含和不含内容。重点看:安装费是否含管路焊接,调试费是否含CIP验证和物料试运行,电气部分是否含现场布线。
五、交付资料、备件和远程服务是否有保障
完整交付资料应含设备说明书、电气原理图、管路布置图、易损件清单、操作规程和CIP清洗规程。杀菌设备的密封件、灌装设备的阀件属于高更换频率部件,应在合同中约定供货周期。投产初期远程诊断能力尤为关键,直接影响停机时间。
签约前确认:交付资料清单是否在合同附件中列明,首批备件是否含在报价中,远程服务响应时间是否有约定。
六、是否有同类项目的实际经验
做过同类物料、同类产能和同类包装形式的项目,供应商在方案设计、风险预判和现场调试方面的效率明显更高。要求供应商提供近三年类似项目案例,有条件的话到已投产现场实地考察。

食品加工整线项目的设备选型决策影响周期通常在8-15年。前期把这6个问题搞清楚,比单纯比价更有价值。
